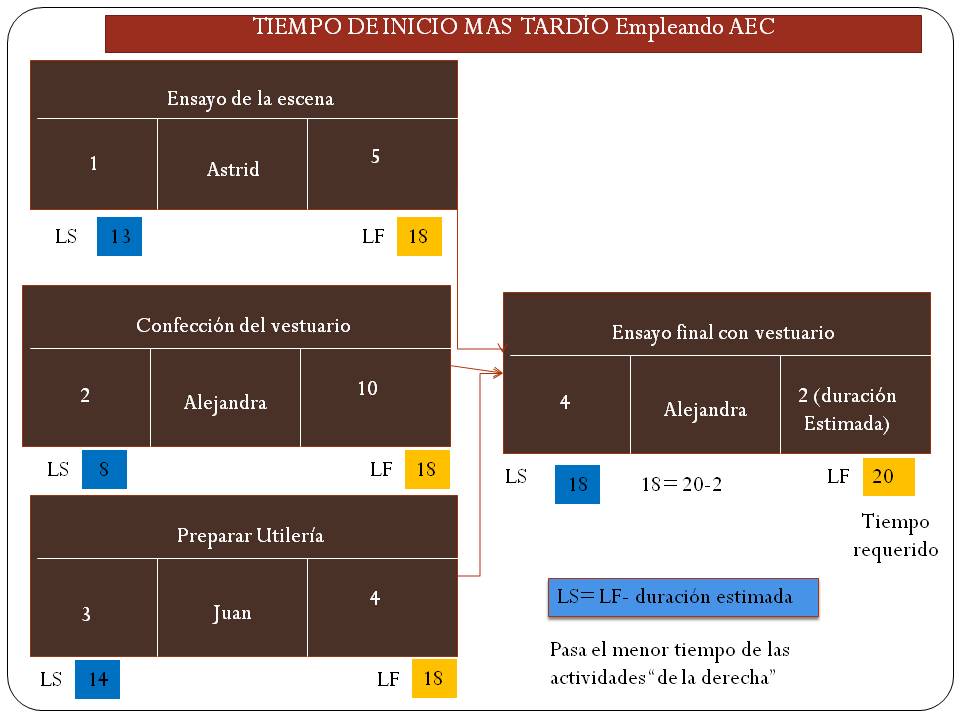

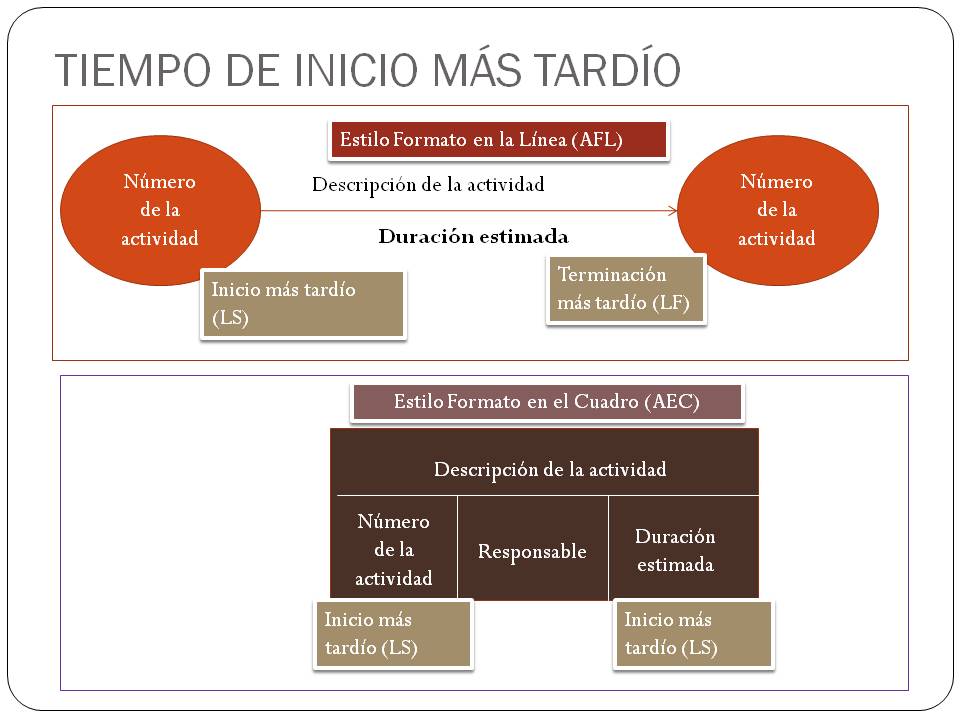

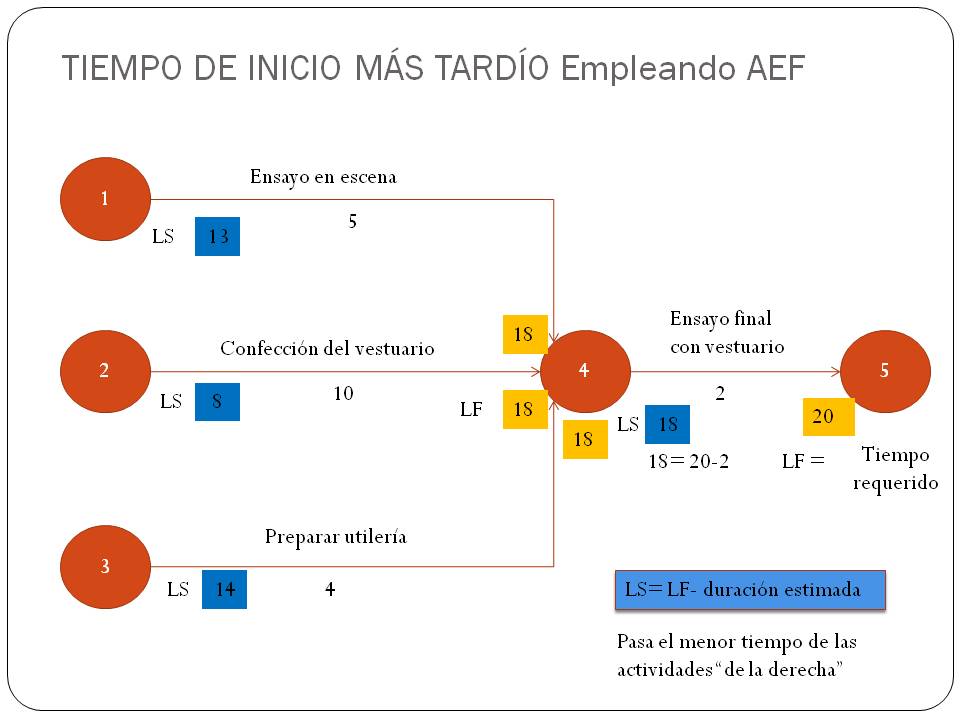

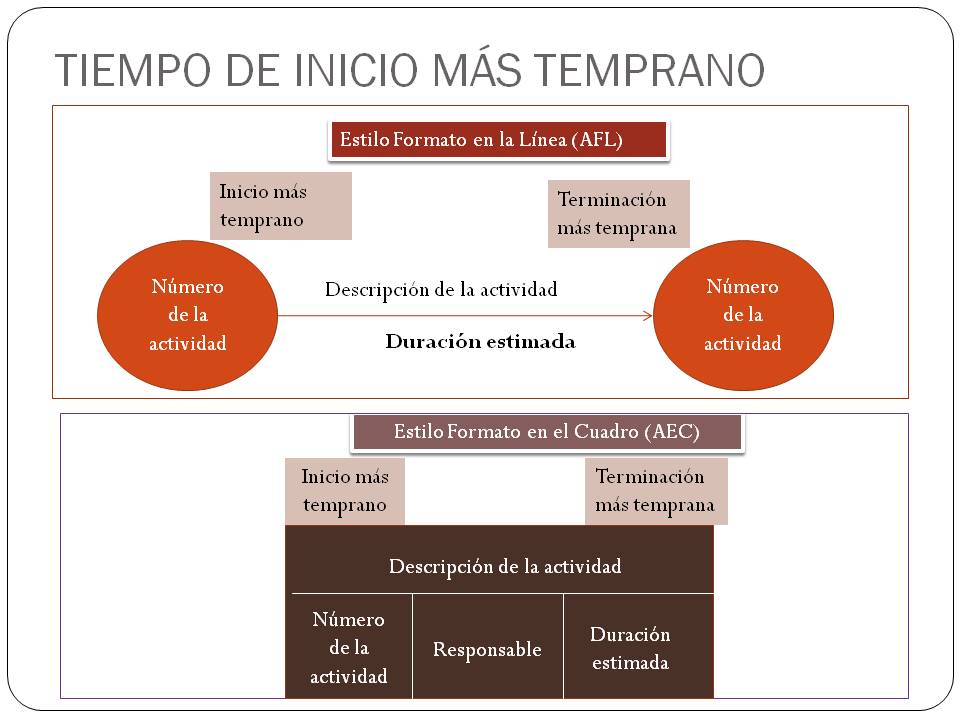

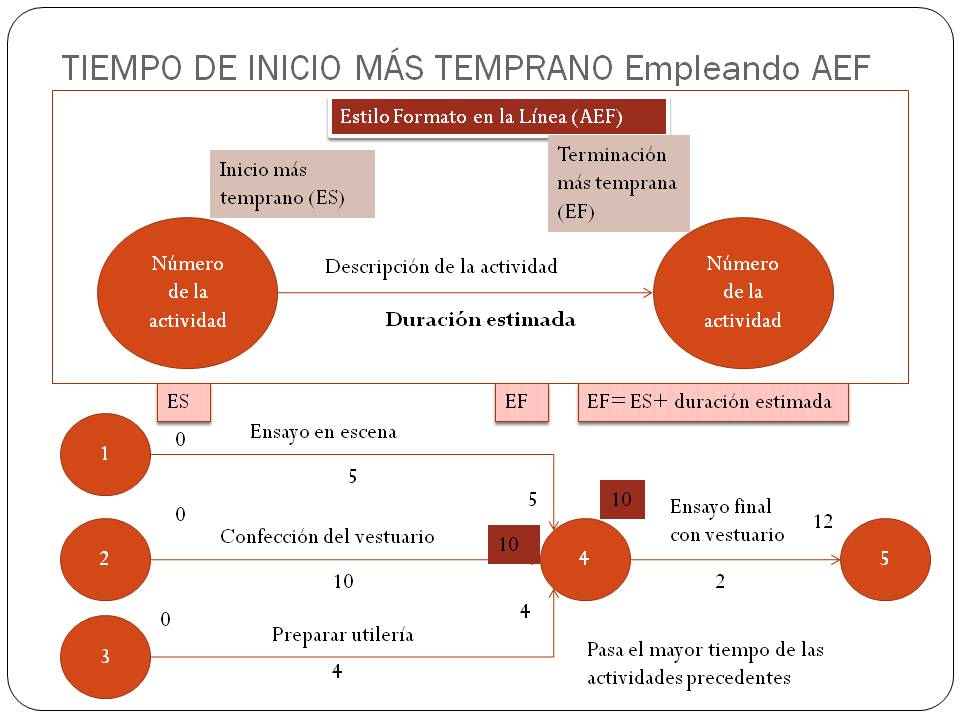

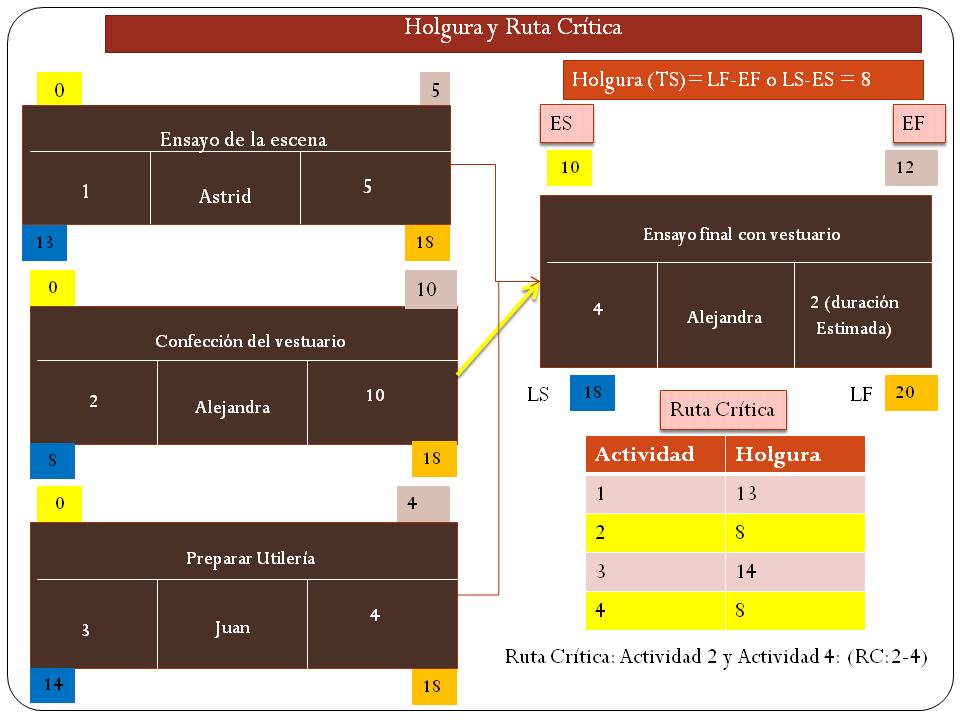

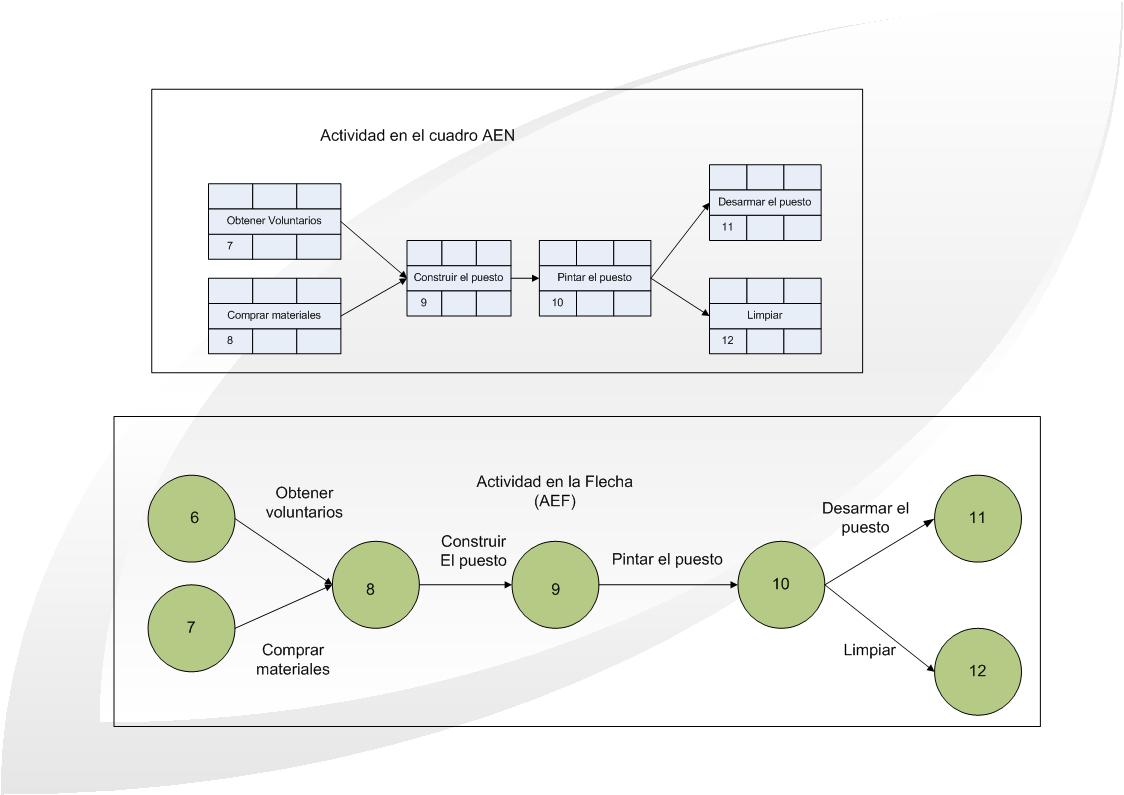

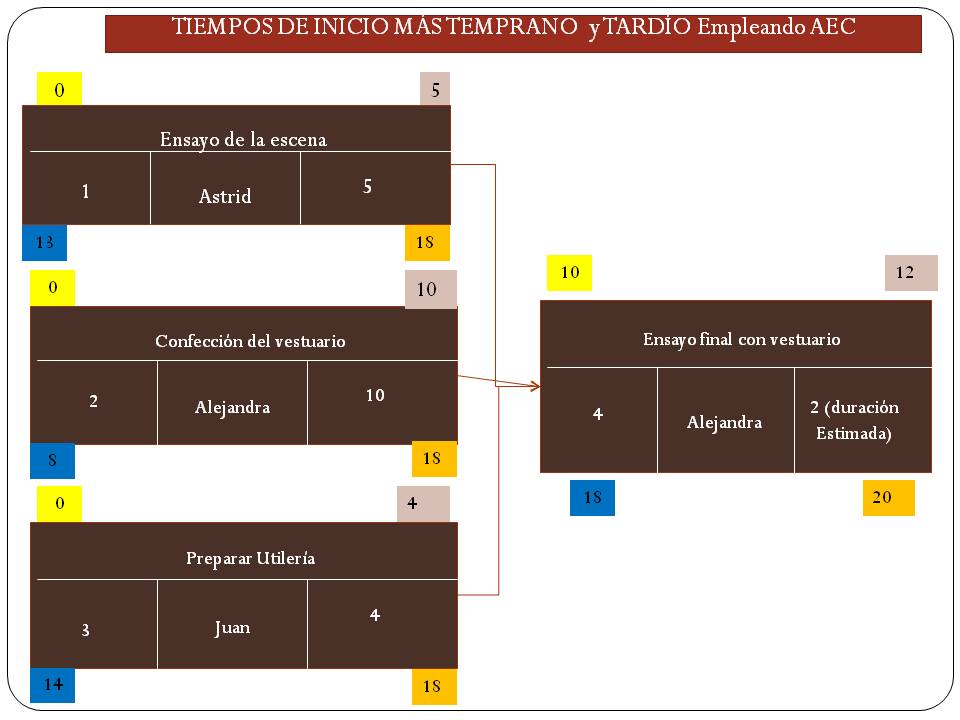

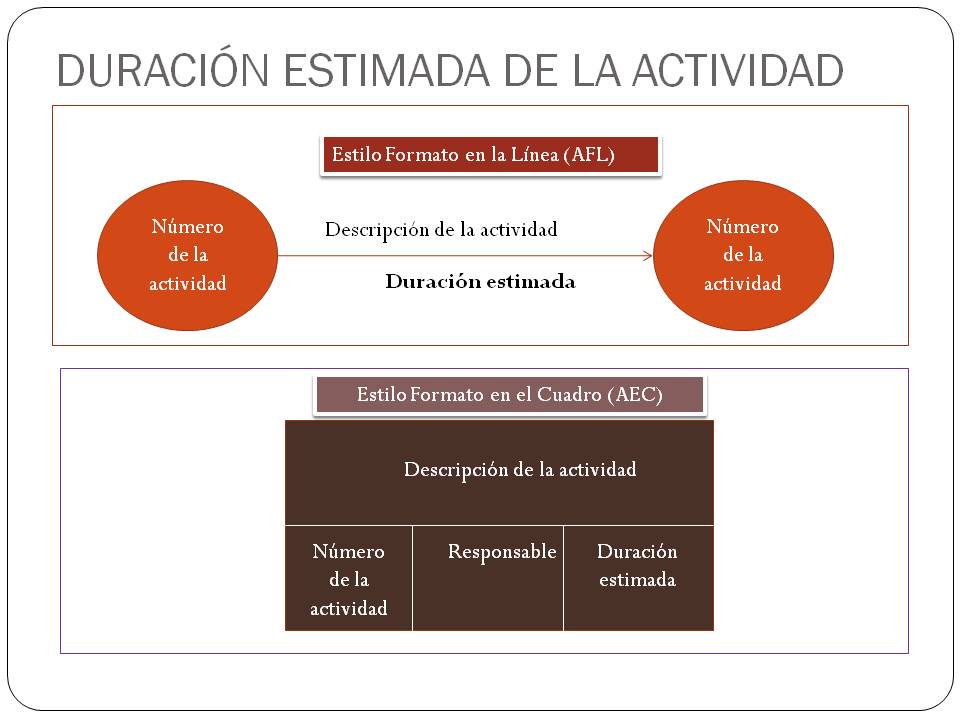

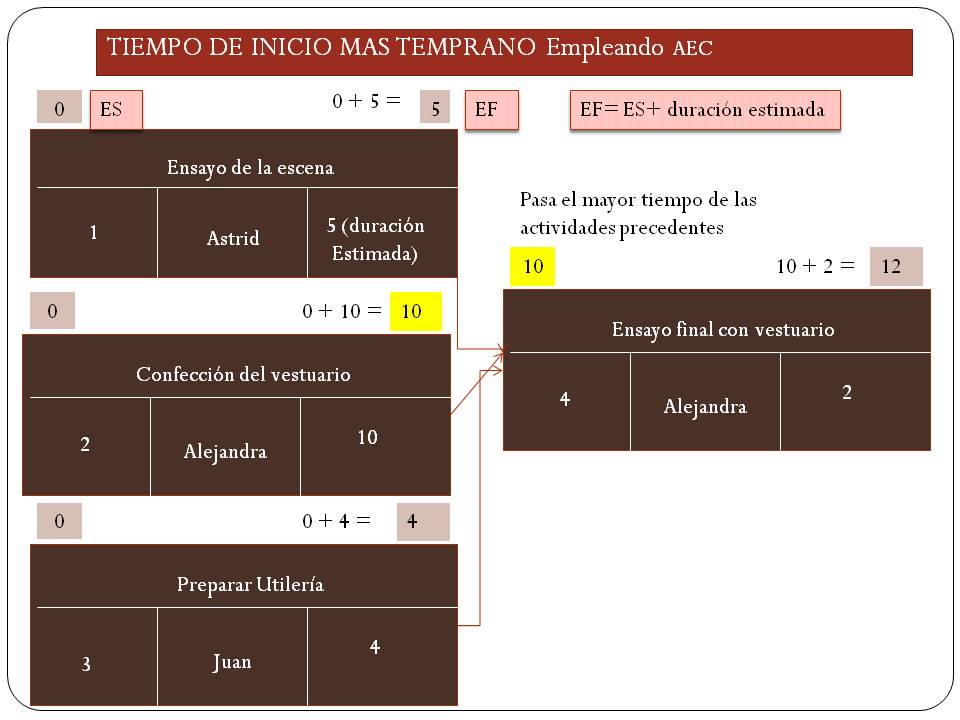

Este Cmap, tiene información relacionada con: Ruta Crítica, al momento de planear el proyecto es equvilante en la última actividad, tiempo más optimista (to) es tiempo más corto, tiempos más tardíos tiene que Finalizar, actividad está representada, Holgura (TS) puede ser valor cero, Nivel al cual desea Recopilar información, Iniciar conocido como LS (Lastest Finish Time), menor uso Recursos, utilizar actividades ficticias, secuencia según sea actividad predecedora, representada por nodo, El tiempo de inicio más temprano es el mayor tiempo de terminación más temprano, la eficienca es decir menor, representada por una flecha en el diagrama, determinísticos (CPM) se conocen con certeza, menor uso tiempo, no incluir tiempos de cosas que posiblemente salgan mal, actividades que requieren, asigna una responsabilidad, con base en el tiempo requerido para el proyecto y la duración estimada de cada actividad
